Represas. En septiembre llega otro cargamento de equipos

Mientras se terminan trámites aduaneros para la liberación del primer cargamento, y que este sea trasladado a los obreros, se confirma un segundo envío de maquinarias chinas para septiembre. Al mismo tiempo continúa la obra de los campamentos.

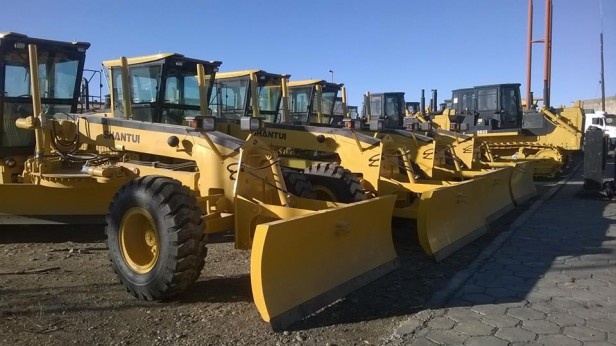

Mientras los 53 equipos de movimiento de suelo, traídos de China, esperan trámites aduaneros en el puerto de Punta Quilla, cerca de la localidad de Puerto Santa Cruz, ya está programado otro envío y continúan las obras de los campamentos.

Las maquinarias serán trasladadas en días mas a los dos campamentos donde comienza la construcción de la represas.

Para el mes de septiembre se espera otro cargamento de unas 70 máquinas mas. Son equipos de fabricación china.

“En tanto se siguen construyendo los campamentos pioneros”, comentó Mariano Musso, el referente de la UTE Represas Patagonia para el área de comunicación.

En la estancia “La Enriqueta” (Represa Cepernic) se construye un campamento de 8500 metros cuadrados. En la estancia “Rincón Grande” se construye un campamento de 8 mil metros cuadrados.

En ambos deben habitar mas de 600 personas.

Musso explicó en el programa radial “Turno Mañana” que actualmente trabajan unas 380 personas en ambas obras, mas otras 200 que trabajan fuera de las locaciones, como en Buenos Aires y Córdoba.

Musso también detalló que la forma mas directa para los aspirantes a un puesto laboral, es acercar un Curriculum Vitae en la sección RRHH (Recursos Humanos) de la pagina www.represaspatagonia.com.ar
